苏化二期项目2023年春节前进度汇总

发布时间:2024-01-22

1#楼(B2区)

地下室:

2023年12月18日,开始拆模及地下室材料外运。


地面部分:

2023年12月5日,负一层,开始墙柱钢筋绑扎、管线预埋、模板安装等工序;

2023年12月12日,开始一层楼面混凝土浇筑,于14日浇筑完成。


2023年12月16日,一层,开始墙柱钢筋绑扎、模板安装等工序

 2023年12月22日,二层,开始楼面钢筋绑扎、幕墙埋件安装、管线预埋、模板安装等工序

2023年12月25日,二层,开始楼面混凝土浇筑,当日浇筑完成。



2023年12月27日,二层,开始开始墙柱钢筋绑扎、模板安装等工序

2023年12月31日,三层,开始楼面钢筋绑扎、幕墙埋件安装、管线预埋、模板安装等工序

2024年1月5日,三层,开始楼面混凝土浇筑,于当日浇筑完成。


2024年1月7日,三层,开始墙柱钢筋绑扎、模板安装等工序

2024年1月12日,四层,开始楼面钢筋绑扎、幕墙埋件安装、管线预埋、模板安装等工序

2024年1月16日,四层,开始楼面混凝土浇筑,当日浇筑完成。


2024年1月19日,四层,开始墙柱钢筋绑扎、模板安装等工序



B1区

地下室:

2023年12月13日,负二层开始拆模;

2024年1月7日,负一层开始拆模。


A区

东南角支撑梁:

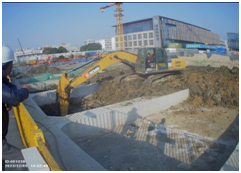

2023年10月30日,开始土方开挖;

2023年11月9日,开始栈桥底部拆模、场地平整;

2023年11月15日,开始钢筋绑扎、模板安装;

2023年11月29日,开始混凝土浇筑,当日浇筑完成。



西南角支撑梁:

2023年12月15日,开始土方开挖;

2023年12月19日,开始栈桥底部拆模、场地平整;

2023年12月28日,开始钢筋绑扎、模板安装;

2024年1月4日,开始混凝土浇筑,当日浇筑完成。


C区

第二道支撑梁:

2023年12月12日,开始土方开挖、场地平整;

2023年12月15日,开始钢筋绑扎、模板安装;

2023年12月18日,开始混凝土浇筑,当日浇筑完成;

基础底板:

2023年12月28日,开始土方开挖、场地平整;

2024年1月1日,开始局部垫层混凝土浇筑;

2024年1月4日,开始基础底板砖胎模砌筑、承台基础开挖及浇筑、桩头钢筋焊接等;

2024年1月14日,开始传力带防水卷材铺贴、钢筋绑扎等;

2024年1月15日,开始后浇带混凝土浇筑,于当日浇筑完成;

2024年1月16日,开始基础底板及承台防水卷材铺贴、钢筋绑扎等;




以上为现阶段项目进展,计划春节前完成1#楼(B2区)五层楼面及C区基础底板混凝土浇筑、1#楼(B2区)与B1地下室拆模及材料外运工作。

供稿人:路亦臣  2024年1月
